近日,自治区发展改革委、自治区重大项目建设推进办下达2018年自治区层面统筹推进重大项目第一批增补计划的通知。

通知把83个项目列入增补计划,
它们将得到项目用地等方面的优先保障,

督促开工和建设进程。
据了解,
增补的83个计划中,
新开工项目61个,总投资610亿元;
预备项目22个,总投资245.7亿元。
投资共计855.7亿元!

据了解,增补后,2018年自治区层面统筹推进重大项目共821个,总投资17524.9亿元,年度计划投资2375亿元。
这83个增补项目涉及了
交通、能源、水利
工业、新能源等方面
最新进展情况如何?
赶紧往下看
↓↓↓
新开工项目
广西新发展交通集团有限公司国省干道2018年第一批增补新开工项目
柳州市乡乡通二级(或三级)公路项目
玉林市镇镇通二级公路项目
广西汽车集团有限公司新能源客车生产建设项目
南宁启迪东盟科技城-科技研孵中心
高科技企业总部
全州县湘江战役红色旅游遗址群
等61个项目
其中——
广西汽车集团有限公司新能源客车生产建设项目:
落户桂林,计划新建一整套生产线,年产新能源汽车5.5万辆,计划工期为2018~2020年。今年4月底前已完成规划选址批复,环评、能评报告正在编制。
南宁启迪东盟科技城-科技研孵中心:
落户南宁五象新区的高科技企业总部,主要建设23万平方米的科技总部港、12万平方米的科技研孵中心。计划今年开工,2020年建成,工程已完成前期工作,落实了建设用地。
2018年自治区层面统筹推进
(新开工)

重大项目第一批增补进度目标责任表

预备项目
包括
G219防城峒中至东兴公路
高安至柳武高速黄茆出口公路
乌东德电站送电广东广西特高压
多端直流示范工程
东盟国际生物科技谷
梧州学院北校区
等22个项目
其中——
乌东德电站送电广东广西特高压多端直流示范工程:
西起云南昆北换流站,东至广西柳北换流站、广东龙门换流站。这是“十三五”期间重要的西电东送工程,也是电力行业重大科技创新工程,采用了特高压混合直流技术,线路全长1489千米,输送容量800万千瓦。
该工程能消纳云南的清洁水电能源,满足广西经济发展的电力需求。目前该工程已完成立项、环评、用地预审等批复,正在开展征地拆迁工作,力争年内开工。
东盟国际生物科技谷:
落户南宁,已经取得备案并取得建设用地规划许可证,力争今年内开工。
该项目主要建设全细胞储存库、基因数据库、生物样本库、科研中心、临床医疗、康复中心、健康产业化中心、综合性生物医药和干细胞产业中心;建设可储存100万人份的干细胞储存库,用于自体储存和慈善储存,总建筑面积约10.2万平方米。

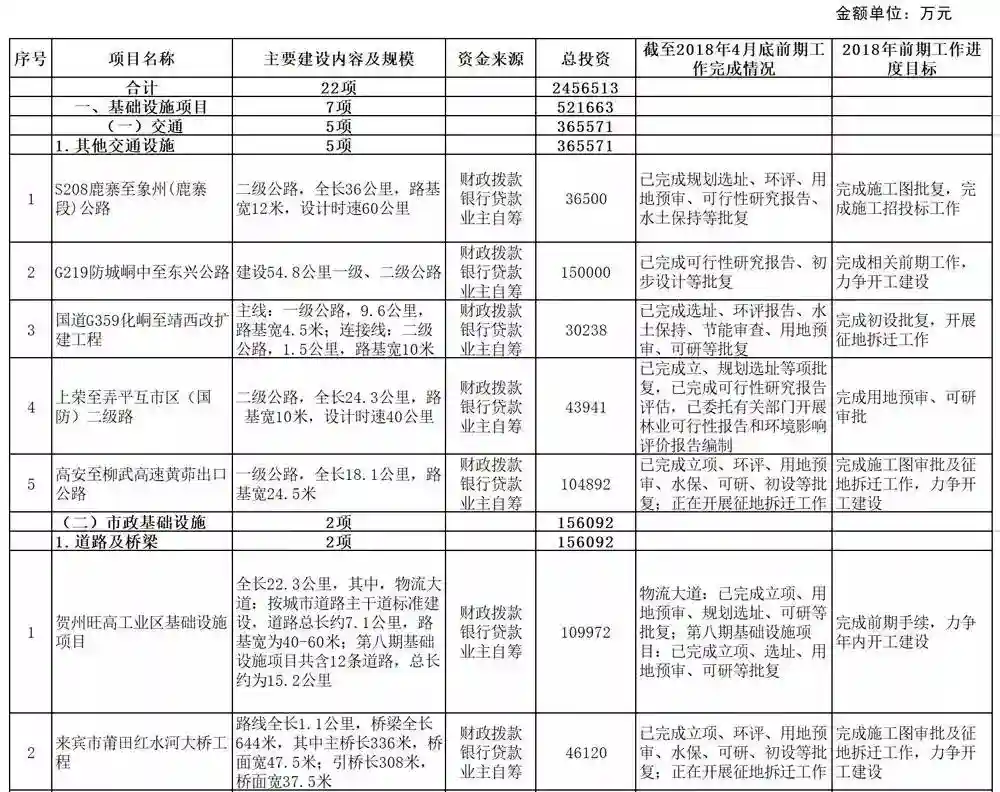

2018年自治区层面统筹推进(预备)
重大项目第一批增补进度目标责任表
